Этапы благоустройства территории нельзя менять местами — и это главное, что отличает профессиональную работу от самодеятельности. Каждый следующий этап физически перекрывает предыдущий: газон ложится поверх грунта, под которым уже должны лежать дренажные трубы, а тротуарная плитка — поверх основания, в котором уже проложены кабели освещения и трассы автополива.
Нарушение порядка обходится дорого. Уложить плитку, а потом вспомнить про ливнёвку — значит вскрыть готовое покрытие. Посадить деревья, а потом тянуть трубы полива — значит копать между корнями. Именно поэтому благоустройство всегда начинается не с покупки материалов, а с плана.
Ниже — этапы благоустройства территории в той последовательности, в которой их выполняет N-Stroy на объектах в Минске и Минской области, с пояснением, что и почему идёт раньше.

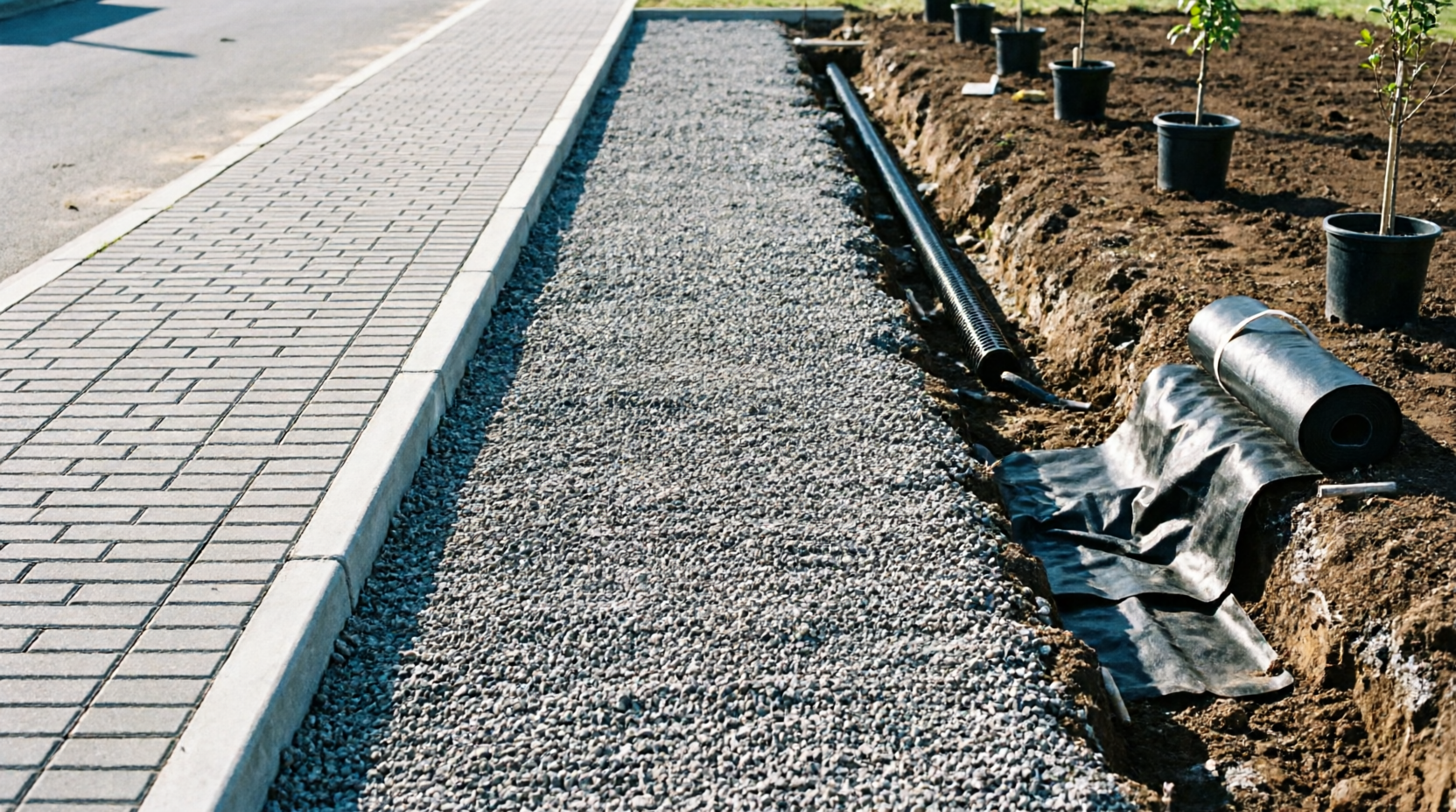

Этапы благоустройства территории
Комплексное благоустройство выполняется последовательно. Соблюдение правильной очередности работ позволяет избежать повреждения уже готовых элементов, оптимизировать сроки реализации проекта и обеспечить высокое качество конечного результата.
- Обследование территории.
Проводится анализ участка, изучаются особенности рельефа, существующие строения, инженерные коммуникации, тип почвы, уровень освещенности и другие факторы, влияющие на дальнейшее благоустройство. - Разработка концепции и проекта.
Определяются функциональные зоны, расположение дорожек, зеленых насаждений, инженерных систем, покрытий и других элементов территории. - Подготовка участка.
Выполняется очистка территории, планировка рельефа, подготовка основания и другие подготовительные мероприятия, необходимые перед началом основных работ. - Монтаж инженерных систем.
На данном этапе предусматриваются системы автоматического полива, дренажа, ливневой канализации, наружного освещения и другие инженерные коммуникации. - Устройство оснований и покрытий.
Создаются дорожки, площадки, входные группы и другие покрытия из тротуарной плитки с соблюдением проектных отметок и уклонов. - Подготовка почвы для озеленения.
Проводится улучшение грунта, формирование посадочных зон и подготовка территории к размещению растений и устройству газонов. - Посадка деревьев, кустарников и декоративных растений.
Выполняется озеленение территории в соответствии с проектной документацией и дендропланом. - Устройство газонов.
Создаются зеленые покрытия, завершающие формирование открытых пространств и объединяющие отдельные элементы благоустройства в единую композицию. - Проверка инженерных систем и завершение благоустройства.
Проводится контроль работы освещения, автополива, водоотведения и других инженерных решений, выполняется окончательная подготовка территории к эксплуатации. - Передача готового объекта и рекомендации по дальнейшему уходу.
После завершения благоустройства предоставляются рекомендации по эксплуатации территории, уходу за зелеными насаждениями и поддержанию инженерных систем в рабочем состоянии.
Последовательное выполнение каждого этапа позволяет создать территорию, где все элементы работают как единая система. Именно такой подход обеспечивает долговечность благоустройства, снижает эксплуатационные расходы и помогает сохранить привлекательный внешний вид участка на долгие годы.
Этапы благоустройства территории при работе под ключ
Правильная последовательность работ играет ключевую роль в долговечности всех элементов благоустройства. Именно поэтому специалисты выполняют каждый этап по заранее разработанному плану, исключая повторные работы и дополнительные расходы.
| Этап | Что выполняется | Результат |
|---|---|---|
| 1. Осмотр участка | Анализ территории, рельефа, почвы и существующих условий. | Получение исходных данных для проекта. |
| 2. Планирование | Определение расположения функциональных зон и инженерных систем. | Грамотная организация пространства. |
| 3. Подготовка территории | Очистка участка и подготовительные работы. | Основание для дальнейшего благоустройства. |
| 4. Земляные работы | Планировка поверхности и подготовка основания. | Правильная геометрия участка. |
| 5. Монтаж инженерных систем | Устройство дренажа, ливневой канализации, автополива и освещения. | Надежная инженерная инфраструктура. |
| 6. Укладка тротуарной плитки | Создание дорожек, площадок и функциональных зон. | Удобное и долговечное покрытие. |
| 7. Подготовка плодородного слоя | Улучшение качества грунта. | Оптимальные условия для роста растений. |
| 8. Озеленение территории | Посадка деревьев, кустарников и декоративных растений. | Формирование зеленого пространства. |
| 9. Устройство газона | Создание ровного травяного покрытия. | Завершенный внешний вид территории. |
| 10. Финальная проверка | Контроль качества выполненных работ. | Полностью готовый к эксплуатации участок. |
Как проходят этапы благоустройства территории на практике
Комплексное благоустройство — это последовательный процесс, в котором каждый следующий этап опирается на результаты предыдущего. Такой подход позволяет избежать ошибок, соблюдать строительные технологии и получить качественный результат без лишних затрат.
- Заявка. Заказчик связывается со специалистами и рассказывает о своих пожеланиях, особенностях участка и необходимых видах работ.
- Осмотр территории. Выполняется выезд на объект, анализируются размеры участка, рельеф, состояние почвы и существующие инженерные коммуникации.
- Подготовка решения. Определяется перечень необходимых работ, подбираются материалы, растения и инженерные системы.
- Согласование объема работ. Уточняются все этапы благоустройства, последовательность выполнения и организационные вопросы.
- Подготовка участка. Выполняются необходимые подготовительные и земляные работы.
- Монтаж инженерных систем. При необходимости устанавливаются системы дренажа, ливневой канализации, автоматического полива и наружного освещения.
- Основные работы по благоустройству. Производится укладка тротуарной плитки, подготовка грунта, устройство газонов и озеленение территории.
- Финальная проверка. После завершения всех этапов проводится контроль качества выполненных работ и передача полностью благоустроенного участка заказчику.
Именно такая последовательность позволяет выполнить все работы максимально эффективно, избежать повреждения уже готовых элементов участка и обеспечить долговечность благоустройства на долгие годы.
На каких этапах благоустройства территории выполняются инженерные системы
Современное благоустройство невозможно представить без инженерных систем, обеспечивающих комфортную эксплуатацию территории в любое время года. Их рекомендуется проектировать и монтировать до завершения основных работ по озеленению и устройству покрытий. Такой подход позволяет сохранить целостность готового участка и значительно продлить срок службы всех элементов благоустройства.
| Инженерная система | Назначение | Преимущества |
|---|---|---|
| Автоматический полив | Автоматическая подача воды для газонов, деревьев, кустарников и декоративных растений. | Экономия времени, равномерный полив, поддержание здоровья растений и снижение расхода воды. |
| Дренаж участка | Отвод грунтовых и поверхностных вод с территории. | Защита фундамента, предотвращение заболачивания участка и гибели растений. |
| Ливневая канализация | Сбор и организованный отвод дождевой и талой воды. | Отсутствие луж, защита дорожек, газонов и покрытий от разрушения. |
| Освещение территории | Подсветка дорожек, входных групп, парковочных зон, фасада и элементов ландшафта. | Безопасность передвижения, комфорт эксплуатации участка и эффектный внешний вид в темное время суток. |
Какие этапы благоустройства территории лучше совмещать
При комплексном благоустройстве территории многие виды работ тесно связаны между собой. Правильная последовательность позволяет сократить сроки реализации проекта, избежать повторных земляных работ и значительно снизить общие затраты. Именно поэтому специалисты рекомендуют выполнять взаимосвязанные этапы одновременно, пока участок находится на стадии подготовки.
| Работы | Почему их рекомендуется выполнять одновременно | Преимущество |
|---|---|---|
| Укладка тротуарной плитки + ливневая канализация | До устройства покрытия выполняется монтаж дождеприемников, труб и системы отвода воды. | Не потребуется демонтировать готовую плитку в будущем. |
| Газон + автоматический полив | Все трубопроводы и дождеватели устанавливаются до устройства газона. | Газон не придется вскрывать для монтажа полива. |
| Посадка растений + дренаж | Дренаж защищает корневую систему от переувлажнения и обеспечивает нормальное развитие растений. | Повышается приживаемость зеленых насаждений. |
| Освещение территории + дорожки | Кабельные линии прокладываются до устройства покрытий. | Исключается повторное вскрытие дорожек. |
| Ландшафтный дизайн + инженерные системы | Проект сразу учитывает расположение полива, освещения, дренажа и ливневой канализации. | Все коммуникации работают как единая система. |
| Подготовка участка + устройство оснований | Планировка территории и подготовка основания выполняются одним технологическим этапом. | Обеспечивается долговечность покрытий. |
| Посадка деревьев + устройство газонов | Сначала высаживаются крупные растения, затем формируются газонные покрытия. | Исключается повреждение готового газона техникой. |
| Озеленение + наружное освещение | Светильники располагаются с учетом будущих посадок и размеров растений. | Освещение остается эффективным даже после роста зеленых насаждений. |
Комплексное выполнение взаимосвязанных работ позволяет избежать большинства ошибок, возникающих при поэтапном благоустройстве. Такой подход обеспечивает надежную работу инженерных систем, увеличивает срок службы покрытий и помогает сохранить эстетичный внешний вид территории без дополнительных затрат на переделку.
Почему этапы благоустройства территории нельзя менять местами
Логика последовательности проста: каждый следующий слой закрывает предыдущий и делает его недоступным. Все этапы благоустройства территории выстраиваются снизу вверх — от того, что лежит глубже всего в грунте, к тому, что видно на поверхности.
Глубже всего проходят дренаж и ливневая канализация, выше — гильзы и трубы автополива, кабельные трассы освещения, затем основания под покрытия, затем сами покрытия, затем плодородный слой, посадки и газон. Нарушение этого порядка означает, что для доступа к нижнему слою придётся разбирать верхний.
Отдельно стоит вертикальная планировка. Это тот этап благоустройства территории, который задаёт уклоны и определяет, куда будет уходить дождевая вода. Выполненная после устройства покрытий, она попросту невозможна.
Этапы благоустройства территории: сводная таблица
| № | Этап | Что важно на этом шаге |
|---|---|---|
| 1 | Выезд, замеры, анализ участка | Фиксируются рельеф, тип грунта, уровень грунтовых вод, существующие коммуникации и постройки |
| 2 | Проект и техническое задание | Зонирование, дендроплан, схемы инженерных систем, ведомость материалов |
| 3 | Смета и договор | Объёмы, стоимость единицы работ, сроки, этапы оплаты, гарантийные обязательства |
| 4 | Подготовка территории | Расчистка, демонтаж, вывоз мусора, организация подъездных путей для техники |
| 5 | Земляные работы и вертикальная планировка | Формирование уклонов для естественного отвода воды — определяет судьбу всего участка |
| 6 | Дренаж и ливневая канализация | Выполняются до любых покрытий и посадок, переделка после — самая дорогая ошибка |
| 7 | Прокладка трасс автополива и освещения | Гильзы под покрытиями закладываются заранее, даже если систему монтируют позже |
| 8 | Основания и укладка тротуарной плитки | Качество основания важнее качества самой плитки |
| 9 | Завоз плодородного грунта, подготовка под газон | Выравнивание, прикатка, внесение удобрений |
| 10 | Посадка деревьев и кустарников | Крупные растения высаживаются до устройства газона |
| 11 | Устройство газона, цветников, мульчирование | Финишный слой озеленения |
| 12 | Пусконаладка систем, уборка, сдача по акту | Настройка автополива и освещения, приёмка заказчиком |
Что будет, если нарушить этапы благоустройства территории
Самые частые последствия неправильной последовательности, с которыми мы сталкиваемся на объектах после других подрядчиков:
- Плитка уложена до дренажа — через 1–2 зимы покрытие проседает и вспучивается, требуется полная переборка.
- Газон посеян до прокладки автополива — приходится резать дёрн траншеями и восстанавливать его заново.
- Деревья высажены до земляных работ — техника не может пройти по участку, растения повреждаются или их приходится пересаживать.
- Освещение смонтировано после мощения — кабель прокладывается поверху либо вскрывается готовое покрытие.
Каждая из этих ситуаций добавляет к бюджету от 15 до 40 % и несколько недель сроков. Соблюдение этапов благоустройства территории — не формальность, а способ не платить дважды.
N-Stroy ведёт объект по всем двенадцати этапам с одним ответственным прорабом и фотофиксацией скрытых работ. Оставьте заявку — приедем на участок, оценим объём и составим график.
Справочная информация: Национальный правовой Интернет-портал Республики Беларусь — нормативные требования к производству работ по благоустройству.
Частые вопросы: этапы благоустройства территории
▶С какого этапа благоустройства территории нужно начинать?
С анализа участка и проекта. Даже если работы будут выполняться поэтапно в течение нескольких лет, общий план должен существовать с самого начала — иначе этапы вступят в конфликт друг с другом.
▶Сколько времени занимают все этапы благоустройства территории?
На участке 10 соток при комплексном благоустройстве — в среднем 6–8 недель. Сроки зависят от объёма земляных работ, площади мощения и погодных условий: часть работ нельзя выполнять в дождь и при отрицательных температурах.
▶Можно ли разнести этапы благоустройства на несколько сезонов?
Да. Оптимальное деление: в первый сезон — проект, земляные работы, дренаж, ливнёвка, гильзы под коммуникации и мощение; во второй — газон, озеленение, автополив, освещение.
▶Какой этап благоустройства чаще всего пропускают?
Вертикальную планировку и дренаж. Визуально эти работы «не видны» в готовом результате, поэтому на них пытаются сэкономить — и именно они определяют, простоит ли участок без переделок 10 лет.
▶Нужно ли присутствовать на участке во время работ?
Не обязательно. Объект ведёт прораб, который на связи, а скрытые работы фиксируются фотоотчётом. Приёмка выполняется по акту в удобное для заказчика время.
Читайте также
- Благоустройство территории под ключ
- Работы по благоустройству и озеленению
- Дренаж и ливневая канализация
- Укладка тротуарной плитки
- Сколько стоит благоустройство участка
Рассчитать этапы благоустройства территории: оставьте заявку
Специалист N-Stroy бесплатно выедет на участок в Минске или Минской области, выполнит замеры, зафиксирует ваши пожелания и подготовит детальную смету на этапы благоустройства территории. Перезваниваем в течение 15 минут в рабочее время.
Телефон: +375 (29) 538-93-38 · E-mail: novoestroy@gmail.com · Контакты и схема проезда
