Приёмка работ по благоустройству — не момент, когда бригада собрала инструмент и уехала, а процедура с измерениями и документами. Разница существенная: после подписания акта без замечаний доказать дефект сильно сложнее, а половину скрытых работ проверить уже невозможно физически.
Главная особенность благоустройства в том, что бóльшая часть сделанного скрыта под покрытиями и грунтом. Толщину щебня, глубину дренажа и уклон трубы после укладки плитки и посева газона можно проверить только разбором. Поэтому приёмка работ идёт не один раз в конце, а в контрольных точках по ходу.
Разбираем этапную приёмку, что и чем измерять, как составлять акты скрытых работ, какой пакет документов забирать и что делать при обнаружении дефектов.
Почему приёмка работ идёт этапами
Логика простая: приёмка работ привязана к тому, что каждый следующий слой закрывает предыдущий окончательно. Пропущенная проверка основания означает, что следующая возможность его увидеть — это демонтаж покрытия за свой счёт.
| Этап | Что проверяется | Когда станет недоступно |
|---|---|---|
| После разбивки | Соответствие выноса проекту, границы зон | После земляных работ |
| После земляных работ | Глубина корыта, отметки, уклоны дна | После отсыпки основания |
| Траншеи до засыпки | Глубины, уклоны, обсыпка, колодцы | После обратной засыпки |
| Основания до мощения | Толщина и уплотнение щебня, геотекстиль | После укладки плитки |
| Бордюр до укладки | Бетонный упор, отметки верха | После мощения |
| Покрытия | Ровность, уклоны, швы, подрезка | Доступно всегда |
| Полив и свет до газона | Зоны, сектора, группы, настройки | После посева газона |
| Озеленение | Соответствие посадочной ведомости | Через сезон |
| Финальная приёмка работ | Комплектность, документы, уборка | — |
Из девяти точек семь становятся недоступными в течение проекта. Именно поэтому этапная приёмка работ прописывается в договоре заранее: подрядчик обязан уведомить о готовности этапа и дождаться проверки до того, как закроет его следующим слоем.

Чем измерять: инструмент для приёмки работ
Приёмка работ по благоустройству требует пяти простых инструментов, не больше. Ни один из них не требует квалификации, но каждый закрывает отдельный класс дефектов.
| Инструмент | Что проверяет | Норматив |
|---|---|---|
| Двухметровое правило | Ровность покрытия | Просвет не более 5–7 мм |
| Арматурный штырь | Толщина щебня | Соответствие проекту по зонам |
| Шланг с водой | Уклоны и работу водоотвода | Нет застоя, вода уходит от построек |
| Нивелир или лазерный уровень | Отметки и уклоны | 1–3 % от построек |
| Рулетка | Привязки, ширина, габариты | По разбивочному чертежу |
| Отвёртка | Уплотнение грунта, глубина промачивания | Входит на 15 см |

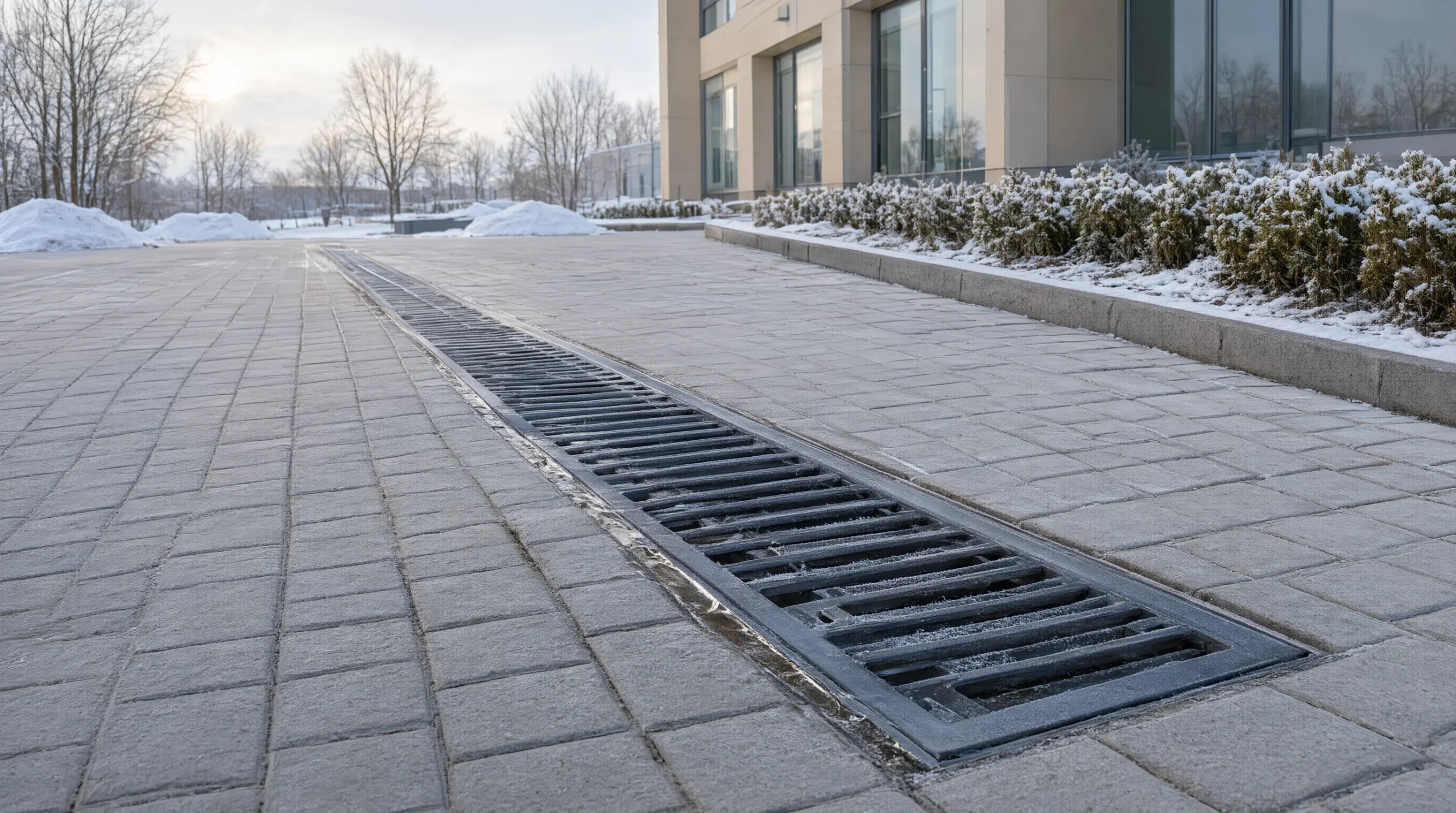

Пролив водой из шланга — самая результативная процедура, которую включает приёмка работ. Пятнадцать минут показывают всё, что связано с уклонами: куда уходит вода, где она стоит, работают ли дождеприёмники и не идёт ли поток к фундаменту.
Арматурный штырь решает второй по значимости вопрос — толщину основания. Если в проекте под парковкой 35 см щебня, а штырь входит на 18, разговор нужен до укладки плитки. После неё единственный способ проверить — вскрыть квадратный метр.
Акты скрытых работ при приёмке работ
Документ, без которого приёмка работ по скрытым этапам теряет смысл: он фиксирует то, что нельзя увидеть после завершения. Его оформляют на каждый скрытый этап и подписывают до закрытия.
| Что фиксирует акт | Какие данные вносятся |
|---|---|
| Земляные работы | Глубина корыта, отметки, уплотнение дна |
| Дренаж | Глубина, уклон, фракция щебня, геотекстиль, колодцы |
| Ливневая канализация | Глубины, уклоны, диаметры, дождеприёмники, точка сброса |
| Трассы полива и кабеля | Глубины, гильзы, пересечения, привязки |
| Основания под покрытия | Толщина слоёв, число проходов уплотнения, геотекстиль |
| Бордюр | Бетонный упор, марка бетона, отметки |
| Плодородный грунт | Толщина слоя по зонам, объём |
К акту прикладывают фотографии с измерительным инструментом в кадре: рулетка в траншее, штырь в щебне, уровень на бордюре. Фотография без масштаба доказательной силы почти не имеет, с рулеткой — имеет.
Практичная деталь: один экземпляр актов и фотоархив стоит хранить у заказчика отдельно от подрядчика. Через три года при ремонте или продаже участка это единственный источник данных о том, что находится под покрытием.
Приёмка работ по покрытиям
- Ровность: просвет под двухметровым правилом не более 5–7 мм в любом направлении.
- Уклоны: 1–2 % от построек, вода после пролива уходит полностью.
- Швы: заполнены на всю глубину, ширина ровная, без просыпания.
- Подрезка: линии реза прямые, примыкания без сколов и щелей более 5 мм.
- Бордюр: верх в одной плоскости, без наклона, не отрывается от упора.
- Дождеприёмники и лотки: заглублены на 3–5 мм ниже покрытия.
- Разнотон плитки перемешан, нет участков из одного поддона.
- Примыкания к отмостке и крыльцу без перепада более 10 мм.
Перепад у входных дверей и калиток приёмка работ проверяет отдельно. Два сантиметра порога, которые на чертеже не видны, в эксплуатации становятся ежедневным неудобством, а зимой — местом образования наледи.
Приёмка работ по инженерным системам
| Система | Что проверяется | Как |
|---|---|---|
| Ливнёвка | Проходимость, уклоны, работа приёмников | Пролив водой, осмотр колодцев |
| Дренаж | Уровень воды в колодцах, доступ к промывке | Осмотр после дождя |
| Автополив | Каждая зона, сектора, перекрытие, датчик дождя | Поочерёдный запуск зон |
| Освещение | Каждая группа, УЗО, автоматика, сценарии | Включение по группам |
| Закладные и гильзы | Наличие, проходимость, привязки | Протяжка шнура, схема |
Приёмка работ по поливу идёт до устройства газона: после посева вскрывать линии для исправления перекрытия дождевателей заметно сложнее. При приёмке работ по поливу стоит пройти по участку во время работы каждой зоны и посмотреть, куда реально летит вода — на покрытия и за границу участка она лететь не должна.
Освещение проверяют в тёмное время. Днём нельзя оценить ни освещённость дорожек, ни ослепление от прожекторов, ни засветку окон дома.

Что передаётся при финальной приёмке работ
- Исполнительная схема подземных трасс с привязками к капитальным объектам.
- Акты скрытых работ с фотоархивом.
- Паспорта и гарантии на оборудование полива, освещения, автоматики.
- Схема зон полива и параметры настройки контроллера.
- Посадочная ведомость по факту с указанием замен.
- Регламент ухода за газоном и посадками на первый год.
- Остаток плитки и бордюра на локальный ремонт.
- Перечень применённых материалов с производителями и артикулами.
Остаток материала — пункт, который приёмка работ фиксирует отдельно, а вспоминают о нём через три года. Плитка той же партии единственный способ сделать заплатку незаметной: оттенок меняется от замеса к замесу, а позиции снимаются с производства.

Кто участвует в приёмке работ
На частном участке приёмка работ — это заказчик и прораб, и этого достаточно. На объектах сложнее состав расширяется, и от того, кто присутствует в контрольных точках, напрямую зависит, будут ли замечания устранены без спора.
| Участник | Что проверяет | В каких точках |
|---|---|---|
| Заказчик | Соответствие заданию, качество, комплектность | Все точки |
| Прораб подрядчика | Готовность этапа, устранение замечаний | Все точки |
| Проектировщик по авторскому надзору | Соответствие проекту и отметкам | Разбивка, земля, основания |
| Технический специалист заказчика | Инструментальный контроль | Скрытые работы, покрытия |
| Служба эксплуатации | Обслуживаемость решений | Финальная приёмка |
| Независимый эксперт | Спорные случаи | По необходимости |
Авторский надзор стоит 10–15 % от стоимости проектирования и закрывает самую частую причину дефектов: бригада читает чертёж иначе, чем его задумал проектировщик. Если надзор не заказан, разумный минимум — три очных сверки с проектировщиком: после разбивки, перед засыпкой траншей и перед мощением.
Службу эксплуатации логично привлечь к финальной приёмке работ, даже если объект частный, а эксплуатировать будет садовник. Человек, который будет косить газон и чистить лотки, за полчаса находит решения, неудобные в обслуживании: клапанный бокс под цветником, пескоуловитель, к которому не подойти, полосу газона, где не развернуть косилку.
Типичные дефекты, которые находят при приёмке работ
Перечень по частоте, с указанием этапа, на котором дефект можно было поймать дешевле всего. Это и есть главный аргумент за этапную приёмку работ.
| Дефект | Где надо было поймать | Цена исправления потом |
|---|---|---|
| Толщина щебня меньше проектной | Основания до мощения | Разбор покрытия |
| Контруклон, вода идёт к дому | Земляные работы, отметки | Переукладка с перепланировкой |
| Траншея засыпана без уплотнения | Траншеи до засыпки | Просадка полосой через год |
| Нет геотекстиля под щебнем | Основания до мощения | Заиливание, разбор через 3–5 лет |
| Бордюр без бетонного упора | Бордюр до укладки | Расползание крайних рядов |
| Дренаж выше нужной отметки | Траншеи до засыпки | Система не работает, повторная прокладка |
| Сухие сектора газона | Полив до газона | Вскрытие дернины |
| Светильник слепит на дорожке | Освещение в тёмное время | Перенос, иногда с вскрытием |
| Растение не того сорта | Озеленение по ведомости | Замена по сезону |
| Швы не заполнены | Приёмка покрытий | Просыпка, дёшево |
Обратите внимание на последнюю строку: единственный дефект в списке, который дешево исправляется в любой момент. Все остальные при обнаружении после сдачи требуют разбора того, что уже сделано.
Из этой же таблицы следует приоритет внимания. Если на этапную приёмку работ есть время только дважды, выбирать нужно траншеи до засыпки и основания до мощения: там сосредоточены самые дорогие в исправлении дефекты.
Если при приёмке работ обнаружен дефект
Порядок действий зависит от типа дефекта, который выявила приёмка работ. Критично не путать устранимое на месте с тем, что требует разбора.
| Дефект | Что делать | Срок устранения |
|---|---|---|
| Неровность покрытия свыше норматива | Перекладка участка на том же основании | 1–3 дня |
| Вода стоит на покрытии | Пересмотр уклонов, перекладка с корректировкой постели | 3–7 дней |
| Решётка выше покрытия | Переустановка обоймы и решётки | 1–2 дня |
| Швы не заполнены | Просыпка с проливкой и повторной досыпкой | 1 день |
| Сухие сектора на газоне | Добавление дождевателей, перенастройка зон | 2–4 дня |
| Растение не по ведомости | Замена на указанный вид и размер | По сезону |
| Нет актов скрытых работ | Составление по факту либо вскрытие контрольных участков | До оплаты этапа |
| Просадка над траншеей | Разбор полосы, доуплотнение, возврат покрытия | 3–7 дней |
Все замечания фиксируют письменно с фотографиями и сроком устранения — одним перечнем, а не списком в переписке. Акт с перечнем замечаний и сроками полностью заменяет акт без замечаний: оплата этапа при этом обычно делится на основную часть и удержание до устранения.
Отсутствие актов скрытых работ — повод не подписывать финальный акт до прояснения. Либо они составляются по факту с вскрытием контрольных участков, либо фиксируется, что конструкции не подтверждены документально, и это влияет на гарантийные условия.
Что записать в договор заранее
Приёмка работ работает только тогда, когда её порядок описан до начала работ. Задним числом ввести этапный контроль невозможно: подрядчик уже закрыл основания покрытием.
- Перечень контрольных точек с обязанностью подрядчика уведомить о готовности этапа.
- Срок, в который заказчик обязан явиться на проверку, — иначе этап считается принятым.
- Форма актов скрытых работ и требование фотофиксации с измерительным инструментом.
- Нормативы качества: просвет под правилом, уклоны, глубины, толщины по зонам.
- Порядок оформления замечаний и срок их устранения.
- Удержание части оплаты этапа до закрытия замечаний.
- Перечень документов, передаваемых при финальной приёмке работ.
Пункт про срок явки заказчика защищает подрядчика и потому обычно принимается без споров: без него этапная приёмка работ может затянуть график на недели простоя бригады.
Приёмка работ по озеленению
Единственный блок, где приёмка работ не заканчивается подписанием акта: растения принимаются дважды — при посадке и через сезон, когда видна приживаемость.
При посадке сверяется соответствие посадочной ведомости: вид, сорт, размер посадочного материала, количество, шаг посадки для изгородей. Подмена сорта обнаруживается через два года, когда туя вырастает не той формы, и заменять её уже дорого.
| Что проверяется | Как | Норма |
|---|---|---|
| Вид и сорт | Сверка с ведомостью, бирки питомника | Полное соответствие |
| Размер посадочного материала | Высота, объём контейнера или кома | Не ниже указанного |
| Качество кома | Целостность упаковки, влажность | Ком не разрушен и не пересушен |
| Посадочная яма | Размер, дренаж, состав засыпки | По проекту, шире кома |
| Шаг посадки изгороди | Рулетка по линии | По ведомости, обычно 0,4–0,6 м |
| Вертикальность и растяжки | Визуально, натяжение | Крупномеры закреплены |
| Мульчирование | Толщина слоя в приствольных кругах | 5–7 см |
| Полив при посадке | Факт и объём | Обильный, в день посадки |
Вторая приёмка работ по озеленению проводится через сезон, обычно весной следующего года. К этому моменту видно, что прижилось, а что выпало, и в договоре этот срок, как правило, совпадает с окончанием гарантии на растения.
Важная деталь: гарантия на посадочный материал почти всегда завязана на соблюдение регламента ухода заказчиком. Поэтому регламент передаётся письменно при первой приёмке работ, а не пересказывается на словах — иначе через сезон обе стороны будут помнить разные нормы полива.
Гарантия после приёмки работ
| Объект | Срок | Условие |
|---|---|---|
| Мощение, просадка покрытий | 2–3 года | При выполненном водоотводе |
| Дренаж и ливнёвка | 2–3 года | При наличии ревизионных колодцев и обслуживании |
| Монтаж полива и освещения | 1–2 года | Плюс гарантия производителя оборудования |
| Растения | Один сезон | При соблюдении регламента ухода |
| Газон | Один сезон | При соблюдении режима полива и скашивания |
| Зоны с отказом от водоотвода | Исключается | Фиксируется в договоре отдельно |
Последняя строка — честная практика, которая защищает обе стороны. Если заказчик сознательно отказался от ливнёвки, это стоит зафиксировать: тогда просадка у водосточной трубы не становится предметом спора через два года.
Сколько стоит и что влияет на смету
Отдельной услуги «приёмка работ» в прайсе нет: это часть процедуры сдачи объекта. Ниже — расценки на работы, которые чаще всего попадают в устранение замечаний.
| Позиция | Единица | Цена работ |
|---|---|---|
| Укладка тротуарной плитки | м² | от 36 BYN |
| Установка бордюра | м.п. | 15–35 BYN |
| Подрезка плитки | м.п. | 12 BYN |
| Ручная выборка грунта | м³ | 85 BYN |
| Дождеприёмник | шт. | 55 BYN |
| Водоотводный лоток | м | 25 BYN |
| Устройство газона (до 200 м²) | м² | 14–15 BYN |
Расценки приведены по прайсу сайта и требуют сверки на дату сметы. Договор на благоустройство, проверка сметы подрядчика, этапы благоустройства.
Наши работы по этой теме
Объекты, сданные полным циклом с этапной приёмкой и исполнительной документацией.
- Благоустройство участка 25 соток в д. Прилепы
Планировка, дренаж и мощение с актами по скрытым этапам - Благоустройство участка 15 соток в п. Городище
Проект, ливнёвка и мощение с передачей исполнительных схем
Частые вопросы про приёмку работ
Можно ли уложить приёмку работ в один акт в конце?
Формально да, фактически это означает отказ от проверки скрытых работ. Семь контрольных точек из девяти к моменту финального акта уже закрыты покрытиями и грунтом.
Как проверить толщину основания?
Арматурным штырём до начала укладки плитки: он входит до плотного слоя, глубина замеряется рулеткой. После укладки — только вскрытием участка 1–2 м².
Что делать, если актов скрытых работ нет?
Не подписывать финальный акт до прояснения. Либо акты составляются по факту с вскрытием контрольных участков, либо фиксируется, что конструкции документально не подтверждены.
Какая ровность покрытия считается нормой?
Просвет под двухметровым правилом не более 5–7 мм. Отдельно проверяются примыкания к крыльцу и отмостке — перепад не более 10 мм.
Когда принимать автополив?
До устройства газона, с поочерёдным запуском каждой зоны. После посева исправление перекрытия дождевателей требует вскрытия дернины.
Можно ли удержать часть оплаты до устранения замечаний?
Да, если такой порядок прописан в договоре. Обычно оплата этапа делится на основную часть и удержание до закрытия перечня замечаний.
Сколько длится приёмка работ по благоустройству?
Этапные проверки занимают по полчаса-часу каждая. Финальная приёмка с проливом, запуском систем и сверкой документов — один-два дня, плюс время на устранение замечаний.
Коротко: порядок приёмки работ
- Этапная приёмка работ обязательна: семь точек из девяти позже недоступны.
- Инструмент заказчика: правило, штырь, шланг, уровень, рулетка, отвёртка.
- Акты скрытых работ с фото, где в кадре есть измерительный инструмент.
- Пролив водой перед подписанием акта на покрытия.
- Полив принимается до газона, освещение — в тёмное время.
- Забрать исполнительные схемы, регламент ухода и остаток материала.
Читайте также
Сдадим объект с этапной приёмкой работ и документацией
Специалист N-Stroy бесплатно выедет на участок в Минске или Минской области, проведёт замеры и оценку условий и подготовит смету. Перезваниваем в течение 15 минут в рабочее время.
Телефон: +375 (29) 538-93-38 · E-mail: novoestroy@gmail.com · Контакты и схема проезда
