Проверка сметы подрядчика на благоустройство: на что смотреть

смета на благоустройство участка с разбивкой по разделам

Проверка сметы подрядчика — то, с чего начинается выбор исполнителя. Обычно заказчик сравнивает подрядчиков. Проблема в том, что сравнивать итоговые цифры бессмысленно: предложение может быть дешевле просто потому, что из него выпали земляные работы и вывоз грунта.

Разбираем структуру сметы подрядчика, типичные пропуски и то, на что смотреть при сравнении.

Полезно понимать и логику подрядчика. Точность сметы подрядчика зависит от проекта: там, где проекта нет, исполнитель вынужден закладывать запас на неопределённость.

Начать проверку сметы подрядчика проще всего с одного вопроса: опубликованы ли расценки в открытом доступе. Компания, которая держит прайс на сайте, заведомо считает по одним и тем же цифрам для всех, и сверить смету с ним можно за десять минут.

Фактический уровень грунтовых вод Да Обследование до проекта Неучтённые коммуникации Да Топосъёмка и запросы по сетям Изменение решений заказчиком Да Фиксация состава до старта «Забыли» основание под покрытия Нет Проверка сметы по разделам «Не входил» вывоз грунта Нет Детализация до подписания Замена материала на аналог Зависит Марки и характеристики в договоре

Разумный ориентир: обоснованные изменения по объективным причинам редко превышают 10–15 % от первоначальной суммы. Если смета на благоустройство выросла в полтора раза, причина, как правило, в неполном исходном расчёте, а не в находках на объекте.

Защитный механизм простой: все изменения оформляются письменно до выполнения работ, с указанием объёма и стоимости. Устные договорённости на объекте — основной источник разногласий при финальном расчёте.

Как сверить смету подрядчика с открытым прайсом

Если расценки опубликованы, проверка сметы подрядчика сводится к арифметике: объём умножается на цену из прайса, результат сравнивается со строкой в смете. Расхождение допустимо, но должно объясняться — сложностью объекта, доступностью подъезда, срочностью.

Ниже — ориентиры, по которым сверяются самые массовые позиции. Наличие таких цифр в открытом доступе само по себе снижает риск: подрядчик, публикующий прайс, не может назвать одному клиенту одну цену, а другому — вдвое выше.

Позиция Ориентир Что проверить в смете подрядчика
Укладка тротуарной плитки от 36 BYN / м² Указана ли отдельно подготовка основания
Тротуарный борт прямолинейный 15 BYN / м.п. Есть ли позиция вообще
Дорожный борт 24–35 BYN / м.п. Применён ли там, где заезжает транспорт
Подрезка плитки 12 BYN / м.п. Учтена ли при криволинейной геометрии
Ручная выборка грунта 85 BYN / м³ Совпадает ли объём с картограммой
Труба ливневой канализации 25 BYN / м.п. Указана ли длина трассы
Железобетонный колодец 95 BYN / элемент Посчитано ли количество элементов
Устройство газона 8–15 BYN / м² Применён ли тариф под фактическую площадь
Ландшафтный проект от 1 500 BYN Соответствует ли пакет составу работ

По направлениям без опубликованных расценок — автополив, освещение, посадка растений, благоустройство ЖК и коммерческих объектов — сверять не с чем, и здесь проверка сметы подрядчика идёт по другому принципу: детализация по объёмам и единицам измерения.

Признаки сметы подрядчика, которую нельзя проверить

Есть несколько формальных признаков, по которым видно, что документ составлен так, чтобы его нельзя было сопоставить с другими предложениями. Проверка сметы подрядчика в таком случае начинается с запроса детализации, а не с обсуждения итоговой суммы.

Признак Что он означает Что запросить
«Комплекс работ» одной строкой Состав работ скрыт Разбивку по видам работ и объёмам
Нет единиц измерения Объёмы не проверяются м², м³, м.п., шт по каждой позиции
Материалы без характеристик Возможна замена на дешёвый аналог Марку, фракцию, толщину, производителя
Нет позиций на основание Скрытые слои не учтены Щебень, отсев, уплотнение отдельными строками
Нет вывоза грунта Появится как доплата Объём вывоза и стоимость транспорта
Нет условий изменения цены Смета не фиксирует бюджет Порядок согласования доп. работ в договоре
Не указана гарантия Ответственность размыта Срок и предмет гарантии в договоре

Разница в 30–40 процентов между сопоставимыми предложениями почти всегда объясняется составом работ или качеством материалов, а не «оптимизацией». Проверка сметы подрядчика на этапе выбора занимает несколько часов и экономит недели переговоров о доплатах.

Как выглядят опубликованные расценки

Прозрачная смета начинается с открытого прайса. Ниже — расценки, которые опубликованы на сайте.

Направление Ориентир по цене работ
Укладка тротуарной плитки от 36 BYN / м²
Установка тротуарного борта от 15 BYN / м.п.
Ручная выборка грунта 85 BYN / м³
Укладка трубы ливневой канализации 25 BYN / м.п.
Монтаж железобетонного колодца 95 BYN / элемент
Устройство газона от 8 до 15 BYN / м² в зависимости от площади
Ландшафтный проект от 1 500 BYN за пакет «Базовый» до 10 соток

По остальным направлениям — автополив, освещение, посадка растений, благоустройство ЖК и коммерческих объектов — расценки считаются индивидуально после выезда на объект.

Расценки приведены по прайсу на сайте, актуальны на август 2026 года. Стоимость материалов, аренды техники и земляных работ считается отдельно по объекту. Полные прайсы по направлениям.

Наши работы по этой теме

Объекты, где смета составлялась по проекту и объёмам, а не «на глаз».

  • Благоустройство участка 25 соток в д. Прилепы
    Вертикальная пл

    Сметы подрядчика: коротко о главном

    • Проверка сметы подрядчика начинается с состава работ, а не с итоговой цифры.
    • Скрытые работы — основания и подготовка — обычно составляют 30–40 % бюджета.
    • Без объёмов в единицах измерения проверка сметы подрядчика невозможна.
    • Проект окупается тем, что делает смету точной, а не приблизительной.
    • Без проекта подрядчик закладывает запас на неопределённость — цена растёт.
    • Проверка сметы подрядчика начинается со сверки с опубликованным прайсом, если он есть.
    • В сметы подрядчика чаще всего не входят земляные работы, вывоз грунта и подготовка основания.

    Структура сметы подрядчика: из чего она состоит

    Раздел Что включает Ориентировочная доля
    Подготовительные работы Расчистка, демонтаж, вывоз мусора 5–10 %
    Земляные работы Планировка, снятие и возврат грунта, вывоз, завоз 10–20 %
    Инженерные системы Дренаж, ливнёвка, автополив, электрика 15–25 %
    Твёрдые покрытия Основания, мощение, бордюры, площадки 25–40 %
    Конструкции Подпорные стенки, перголы, лестницы 0–20 %
    Озеленение Растения, грунт, посадка, газон 15–30 %
    Мелкие формы и декор Освещение, мебель, отсыпки 5–10 %

    Доли ориентировочные и сильно смещаются в зависимости от проекта: на участке со склоном раздел конструкций может занять треть бюджета, на ровной территории — ноль.

    смета на благоустройство участка с разбивкой по разделам
    Смету читают по разделам и объёмам, а не по итоговой цифре

    Проверка сметы подрядчика: чего в ней чаще всего нет

    Это основная причина, по которой смета на благоустройство в процессе работ вырастает.

    Позиция Почему выпадает
    Вывоз грунта и мусора Считают, что «останется на участке»
    Основание под покрытия В прайсе указана цена укладки, но не пирога под ней
    Завоз плодородного грунта Выясняется, что своего не хватает
    Геотекстиль и бордюры Мелкие позиции, теряются при составлении
    Защита существующих покрытий Проезд техники по готовому мощению
    Уход в первый сезон Полив и приживаемость после сдачи
    Доставка и разгрузка Особенно для камня и крупномеров
    Работы по восстановлению Газон после прокладки коммуникаций

    Простой тест при сравнении предложений: если в смете есть «укладка плитки» по цене за квадратный метр, но нет отдельных строк на щебень, отсев и уплотнение — состав работ неполный, и разница проявится на объекте.

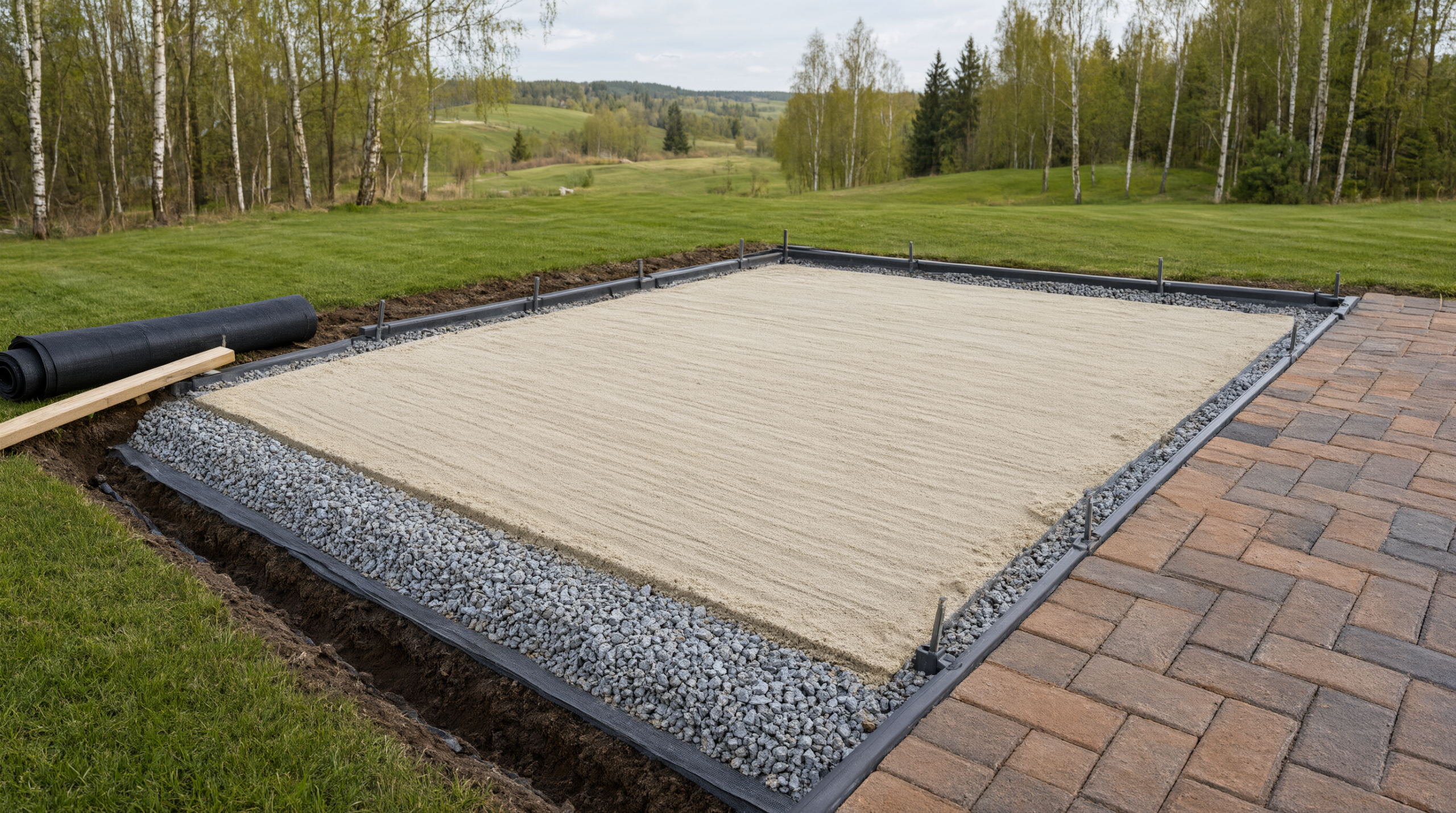

    скрытые работы: устройство основания под мощение
    Основания и подготовка — 30–40 % бюджета

    Сравнение сметы подрядчика с другими предложениями

    Сравнение корректно только при одинаковом составе работ. Практический алгоритм: свести все предложения в одну таблицу по разделам, отметить отсутствующие позиции и дозапросить их отдельно.

    На что смотреть Хороший признак Тревожный признак
    Единицы измерения м², м³, п. м, шт. «Комплекс работ» одной строкой
    Объёмы Совпадают с проектом и замерами Нет объёмов вообще
    Материалы Указаны марка, фракция, толщина Просто «плитка», «щебень»
    Скрытые работы Выделены отдельными строками Не упомянуты
    Условия изменения цены Прописаны в договоре Устная договорённость
    Гарантия Срок и предмет указаны Не обсуждается

    Разница в цене на 30–40 % между сопоставимыми предложениями почти всегда объясняется составом работ или качеством материалов, а не «оптимизацией». Стоит попросить детализацию именно по скрытым слоям.

    сравнение смет подрядчиков по благоустройству
    Сравнивать корректно только сопоставимые составы работ

    Что влияет на стоимость

    Фактор Влияние
    Рельеф Уклон увеличивает трудоёмкость земляных работ в 1,5–2 раза
    Доступность подъезда Узкий заезд означает ручные работы вместо техники
    Тип грунта Глина и высокая вода требуют дренажа
    Площадь твёрдых покрытий Самый дорогой раздел на большинстве объектов
    Размер посадочного материала Крупномеры дороже саженцев в разы
    Наличие инженерных систем Автополив и освещение — существенная доля
    Сезон Работы в пиковый сезон дороже и с очередью
    Этапность Разбивка на этапы удорожает общий бюджет за счёт повторных мобилизаций

    Как защититься от роста бюджета

    • Начинать с проекта: смета на благоустройство без проекта всегда приблизительна.
    • Требовать детализацию по объёмам и материалам, а не итог одной строкой.
    • Фиксировать в договоре порядок изменения объёмов и цен.
    • Закладывать резерв 10–15 % на непредвиденные работы — на земляных работах всегда возможны сюрпризы под поверхностью.
    • Согласовывать акты на скрытые работы до их закрытия следующим слоем.
    • При этапной реализации иметь общий проект до начала первого этапа.

    Резерв — не признак недобросовестности подрядчика. Строительный мусор под грунтом, неучтённые коммуникации и фактический уровень воды выясняются только при вскрытии.

    Как меняется цена после проверки сметы подрядчика

    Рост бюджета в процессе — нормальное явление в определённых пределах. Важно различать обоснованные изменения и признаки некорректного расчёта на старте.

    анировка, дренаж и мощение по проекту стороннего дизайнера

  • Благоустройство участка 18 соток в д. Великое Залужье
    Ливневая канализация и мощение вокруг дома и хозблока
  • Все реализованные проекты в портфолио

    Частые вопросы: сметы подрядчика

    Почему предложения так сильно различаются?

    Обычно из-за разного состава работ: у одних включены основания, дренаж и вывоз грунта, у других — только видимые операции.

    Можно ли получить смету без выезда?

    Ориентировочный расчёт по площади и типовым решениям — да. Точную — только после замеров и оценки грунта.

    Что такое скрытые работы?

    Всё, что закрывается последующими слоями: основания, дренаж, гидроизоляция, подготовка грунта. Их принимают актами до закрытия.

    Нужен ли резерв в бюджете?

    Желателен — 10–15 %. На земляных работах возможны находки, которых не видно ни на съёмке, ни при осмотре.

    На сколько может вырасти смета?

    Проверка сметы подрядчика на старте снижает риск: обоснованный рост обычно укладывается в 10–15 %. Больший разброс указывает на неполноту первоначального расчёта.

    Нужно ли платить аванс?

    Аванс на материалы — обычная практика. Разумно привязывать платежи к этапам с приёмкой, а не оплачивать всю сумму вперёд.

    С чего начать проверку сметы подрядчика?

    Со сверки с опубликованным прайсом, если он есть, и с проверки наличия единиц измерения и объёмов по каждой позиции. Смета без объёмов непроверяема в принципе.

    Какие позиции чаще всего отсутствуют в смете подрядчика?

    Подготовка основания, вывоз грунта, завоз плодородной смеси, геотекстиль, бортовой камень и восстановление газона после прокладки коммуникаций.

    Читайте также

    Рассчитаем смету на благоустройство вашего участка

    Специалист N-Stroy бесплатно выедет на участок в Минске или Минской области, проведёт замеры и оценку условий и подготовит смету. Перезваниваем в течение 15 минут в рабочее время.

    Телефон: +375 (29) 538-93-38 · E-mail: novoestroy@gmail.com · Контакты и схема проезда

    Готовы обсудить ваш проект?

    +375 (29) 538-93-38
    novoestroy@gmail.com
    Пн-Пт 9:00-18:00
    г. Минск, ул. Тимирязева 65Б, оф. 1213
    ООО "Новое строительство", УНП 193695488
    маршрут
    форма

    Перезвоним в течение 15 минут
в рабочее время

    Контактная форма
    Заполните поля.
    Мы перезвоним в ближайшее время
    Всплывающая форма
    Причина изменения Обоснованно? Как минимизировать
    Строительный мусор под грунтом Да Резерв 10–15 % в бюджете
